启动节后首场检修 眉山供电公司为企业生产注入“新动力”

2021-03-02 16:50:16来源:四川在线眉山频道编辑:文铭权张夏 王志刚 眉山频道 邹钰

四川在线消息(张夏 王志刚 眉山频道 邹钰)3月1日,浓厚的节日气氛渐渐散去,国网眉山供电公司变电运检中心从“备战模式”进入“实战”,第一个大型施工作业110千伏科工园变电站2号主变更换增容工作已拉开序幕,确保设备健康“上岗”,也为眉山市节后复工提供更强劲的“新动力”。

110千伏科工园变电站位于眉山市城区科工园工业区内,主要担负着蒙牛乳业、中车集团、万达广场等大型企业及市委市政府等重要用户的生产生活供电任务。为给园区内人民群众和企事业单位提供更优质安全可靠的用电,满足日益增长的需求,国网眉山供电公司变电运检中心对该变电站存在隐患的2号主变及时进行更换并增容。

此次110千伏科工园变电站2号主变更换增容施工作业涉及主变拆除、吊装等工作,为三级作业风险,风险点较多。眉山供电公司早安排、细部署,在春节前认真制定了《110千伏科工园变电站2号主变更换施工方案》,对施工作业特点、工作内容及停电范围、技术措施、安全措施进行了周密布置。

承担此项工作的变电运检中心提前准备,在春节大假后立即便组织人员进行安全培训与考核,同时提前对各类物资进行清理准备,确保人员思想到位、物资准备到位、安全管控到位。

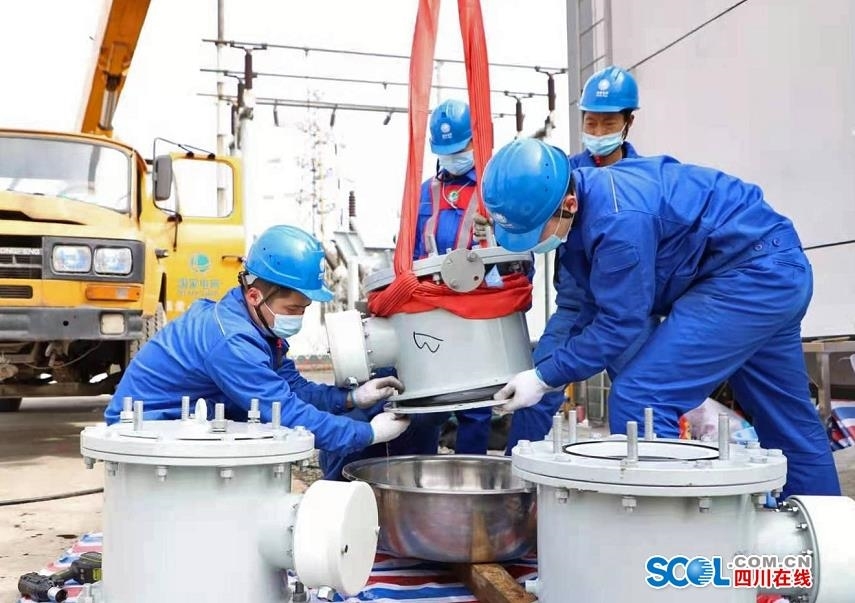

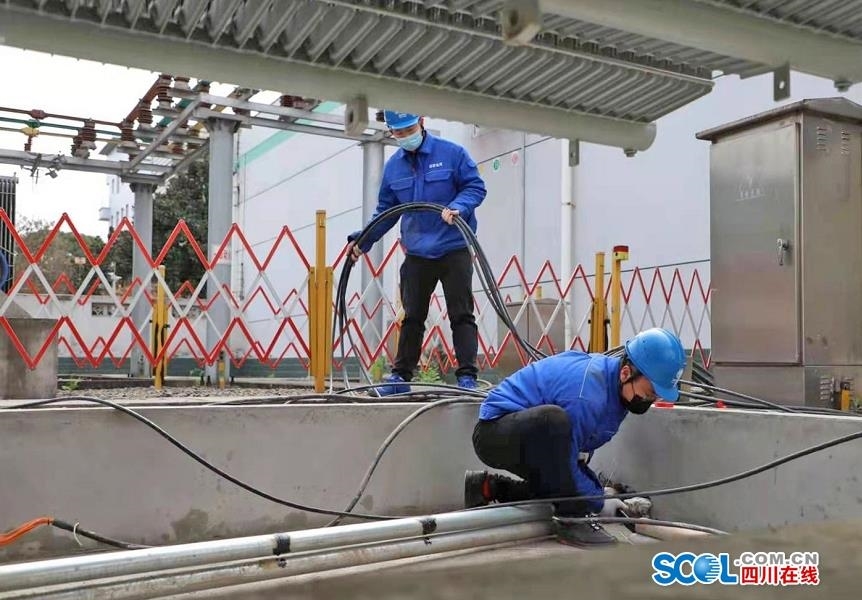

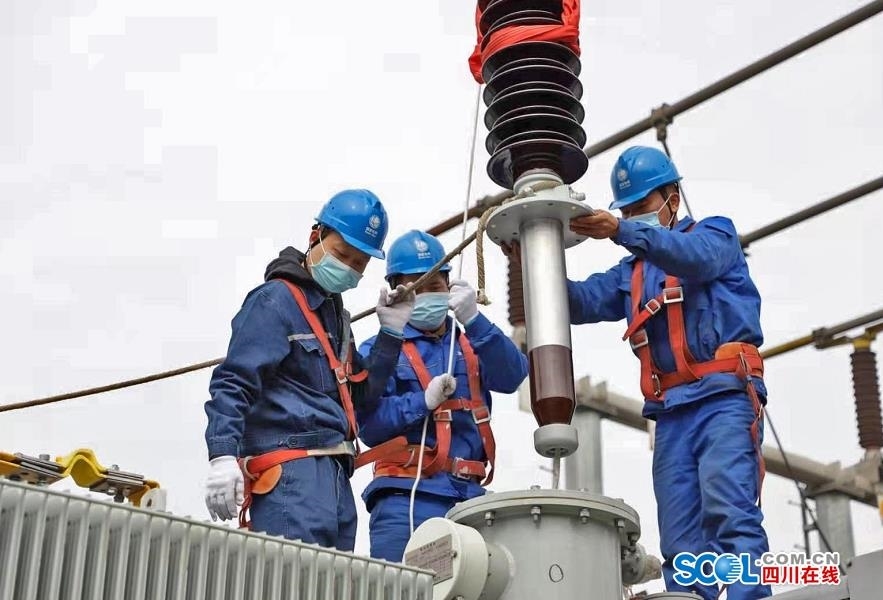

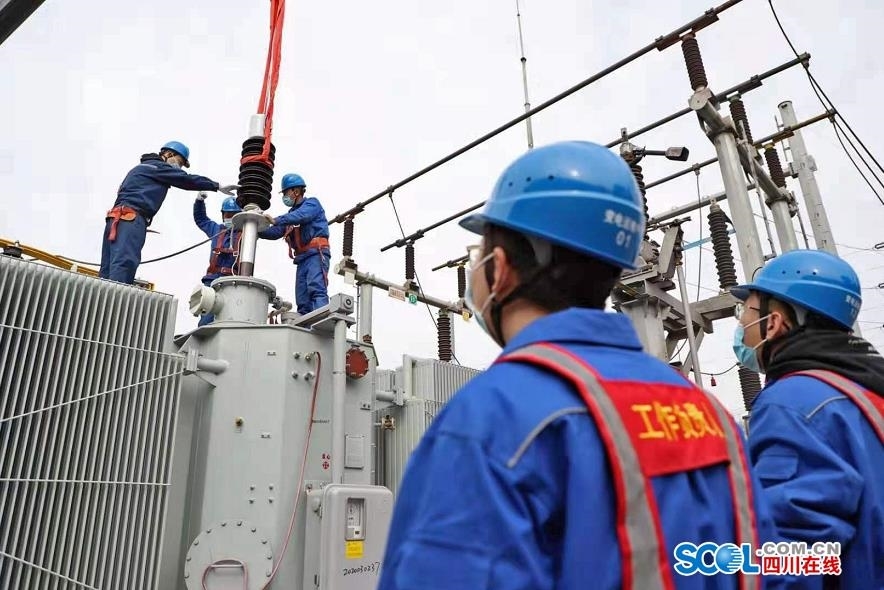

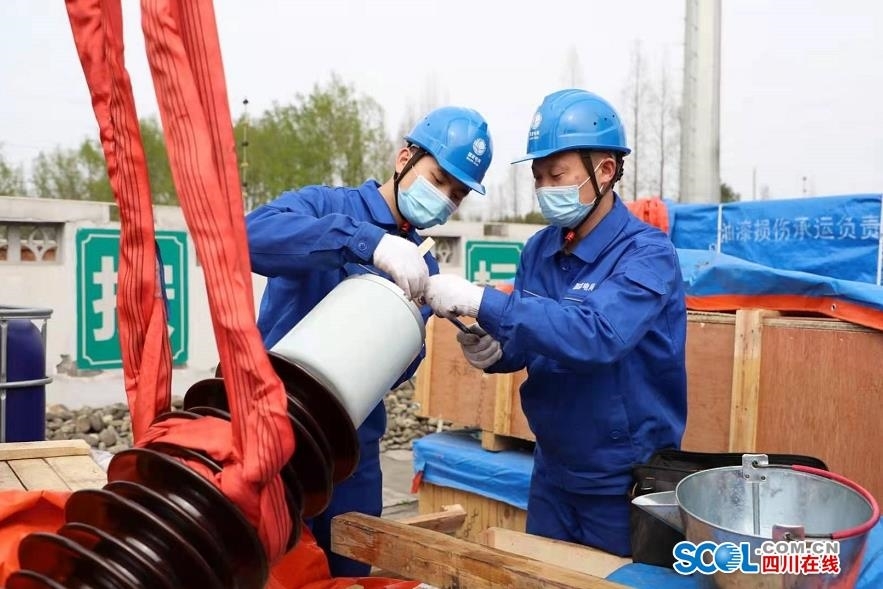

当天的主要工作为2号主变附件(套管、升高座、油枕)安装。早上9时,在布置好现场安全措施、进行安全技术交底后,变电运检中心检修人员有条不紊开始对新更换的主变套管进行电气试验。下午15时,主变套管吊装开始,“起吊.....”在工作负责人指挥下,吊车严格执行标准作业流程,平稳将新主变套管吊装到位。

此次设备增容改造工作预计3月6日完成并投入运行投运。更换后的2号主变容量由40兆伏安提升至50兆伏安,将为眉山市科工园工业区内企业生产、人民群众生活提供更可靠的供电。

    编辑推荐
