青神县虎渡溪航电枢纽工程一期一枯围堰顺利合拢

2020-10-14 16:27:12来源:四川在线眉山频道编辑:文铭权余文 眉山频道 邹钰

四川在线消息(余文 眉山频道 邹钰)10月11日上午11点38分,在青神县虎渡溪航电枢纽工程的施工现场,随着相关负责人一声令下,两辆挖掘机相对而行,将泥土围合,很快填满了该工程一期一枯围堰的缺口。

虎渡溪航电枢纽工程位于青神县白果乡虎渡社区。此次合拢,标志着该枢纽主体工程已全面进入施工阶段,意味着虎渡溪航电枢纽工程又一个节点目标的实现,为接下来顺利完成工程建设任务奠定了坚实基础。

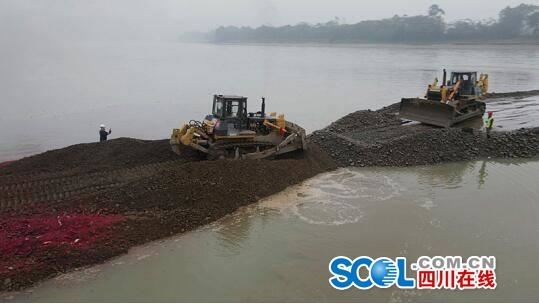

▲虎渡溪航电枢纽工程一枯围堰合拢现场

一枯围堰正式合拢后,后续又有哪些施工建设?

10月13日,记者来到施工现场,看到一派繁忙景象。塔吊林立,工程车辆来回穿梭,运料车、挖掘机不停来回作业,工人们正在对围堰进行高压喷浆施工,管理基地和施工单位生活营地建设、混凝土拌和系统、沙石筛分系统施工也正有条不紊地进行。

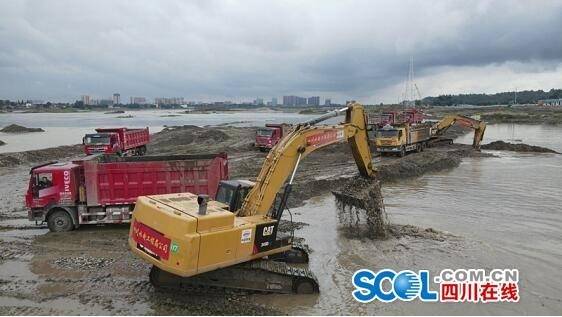

▲工人在混凝土拌和系统、沙石筛分系统现场施工

据了解,岷江虎渡溪航电枢纽是岷江干流(彭山江口——乐山三桥段)规划的8级航电枢纽中的第6级(自上而下)。上衔季时坝航电枢纽,下接已建成的汉阳航电枢纽,工程总投资14.25亿元,开发任务以通航为主、发电为辅,兼顾防洪、灌溉、旅游等水资源利用,设计工期为40个月。

▲施工现场建设忙

“现在,主要施工单位和人员已全面进场,有30台施工设备、300多位施工人员进驻现场进行施工。截至目前,项目一枯围堰已完成了合拢,工人们正加足马力,对围堰的高喷防渗施工,预计在今年的12月10日,第一仓混凝土就能进行浇筑。”虎渡溪航电开发有限公司副总工程师郭加伟介绍说。
